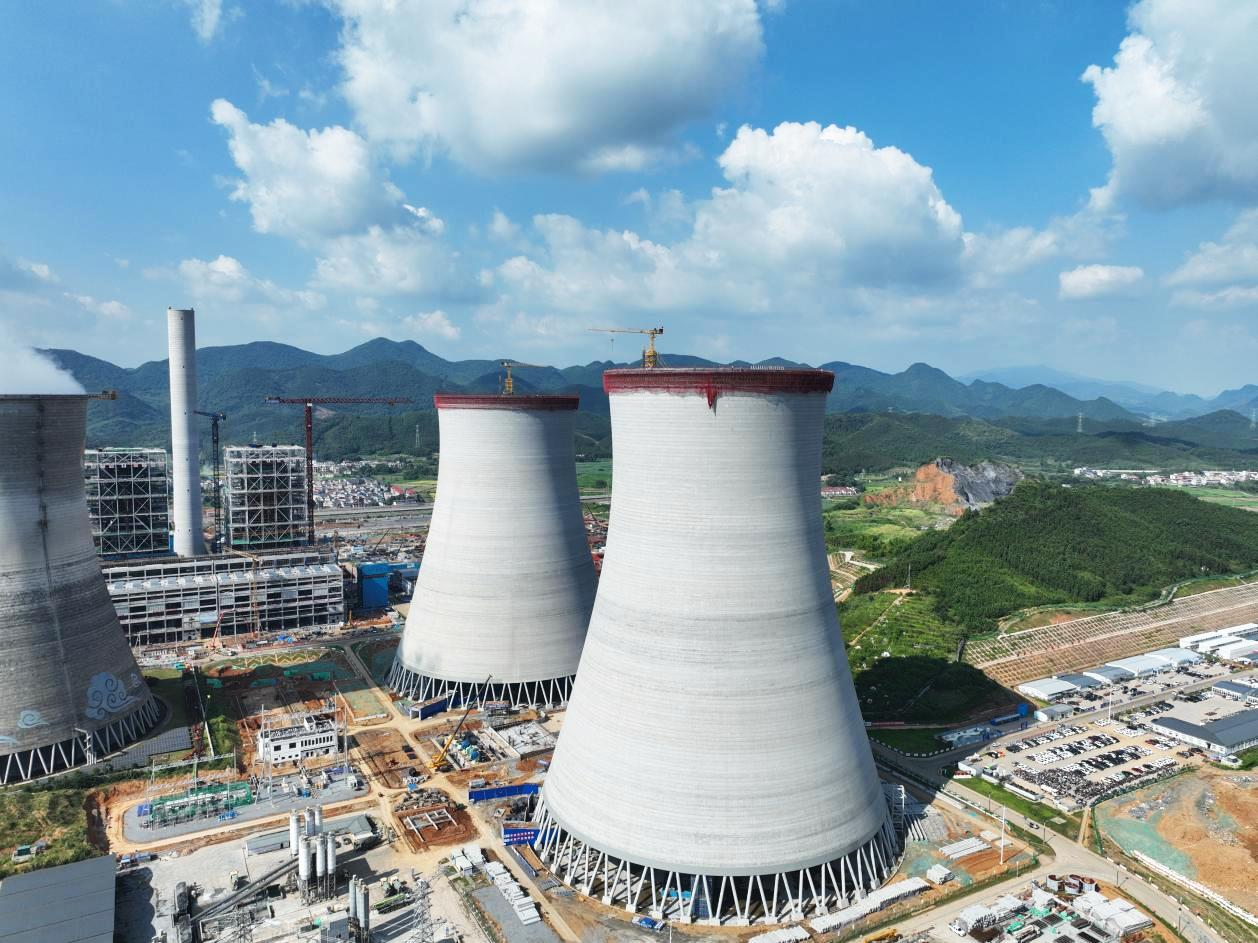

8月28日8时57分,随着最后一方筒壁混凝土浇筑完成,#3机组冷却塔顺利封顶,提前一个月圆满完成该重大里程碑节点,标志着项目土建建设取得阶段性重大胜利,为后续塔芯结构工程、淋配水装置工程创造了关键作业条件,为下一里程碑节点奠定坚实基础。

本工程建设2座双曲线自然通风冷却塔,单座淋水面积13000㎡,塔高175m,分127节逐段浇筑成型,塔底直径148m、喉部直径79m,体量宏大、结构复杂。筒壁施工兼具技术难度与高空风险,双曲线线型精度控制、混凝土外观质量打造、极端高温下施工保障,每一项都是对施工管理能力的严峻考验。
安全管理方面,严格落实高处作业、起重吊装、液压平桥顶升、翻模体系专项管控,落实四措两案,强化三级检查制度,每日开展高风险作业条件核查,全过程守住安全底线,实现筒壁施工阶段安全零事故。
质量管控方面,重点管控模板拼缝密封、混凝土坍落度、浇筑振捣工艺,针对冷却塔半径控制采用四种手段:拉力计拉尺测量+GPS复核+激光测距仪复核+无人机塔中心航拍和CAD校核,确保半径准确、曲线顺滑。严格执行样板引路、过程验收,保障冷却塔筒壁实体质量与外观成型效果。
进度组织方面,项目部优化施工组织,统筹人员、机械、材料资源配置,实行早间提前验收机制,避开筒壁混凝土高温时段浇筑;各参建班组轮班攻坚,技术、质检、试验人员现场全过程跟班,协同监理、总包做好工序验收,高效推进每一节筒壁攀升,提前实现封顶目标。

本次#3机组冷却塔顺利封顶,是项目部全体管理人员、各施工班组攻坚克难、协同奋斗的成果,也离不开公司的指导以及总包、业主单位的大力支持。
下一步,项目部将以此为新起点,全面转入塔芯结构、淋水构件吊装及淋配水系统安装施工,持续严抓安全质量管控,强化交叉作业风险防范,统筹推进各项节点,全力保障项目建设目标顺利实现。
