热烈祝贺塔城地区托里县天润50万千瓦风电项目 一标段全部基础圆满浇筑完成
发布时间:2026-07-15  浏览量:64次

2026年7月11日9时17分,塔城地区托里县天润50万千瓦风电项目一标段最后一台风机基础准时开始浇筑,业主、监理、施工三方代表现场共同见证。随着本次浇筑顺利收尾,一标段30台风机基础施工任务圆满完成,基础工程正式收官。

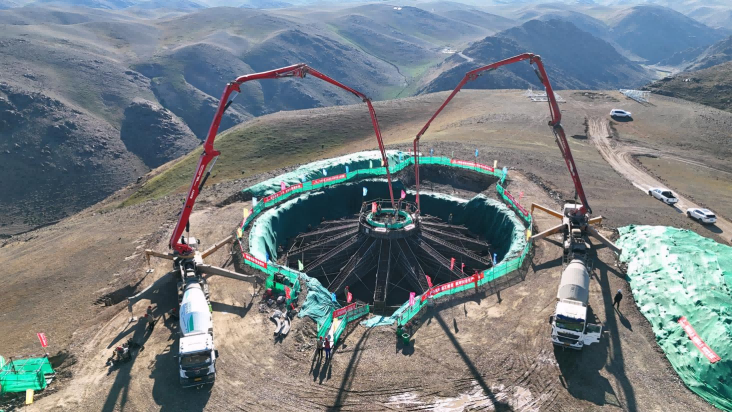

图片1(1)

项目场址地处丘陵草场区域,风机点位分散、地形起伏大,春夏多大风天气,施工组织难度高。自4月30日完成首台基础浇筑,项目部历经73天连续奋战,较计划工期提前完成全部基础施工任务。

风机基础是风电工程安全稳定运行的核心基石,施工质效直接关乎项目整体建设成效。施工过程中,项目部坚持进度、质量、安全同步管控,现场严格落实安全文明施工规范,物料定点码放、临电防护到位,常态化开展安全隐患排查与质量巡检;内业资料紧跟施工节奏同步归集,各类原材料复试报告、工序验收记录及时整理归档,做到施工提速不降标、资料同步不滞后;结合丘陵草场地貌特点,同步落实洒水降尘、表土集中堆放、原生植被防护等生态管控措施,实现施工规范与生态保护协同推进。

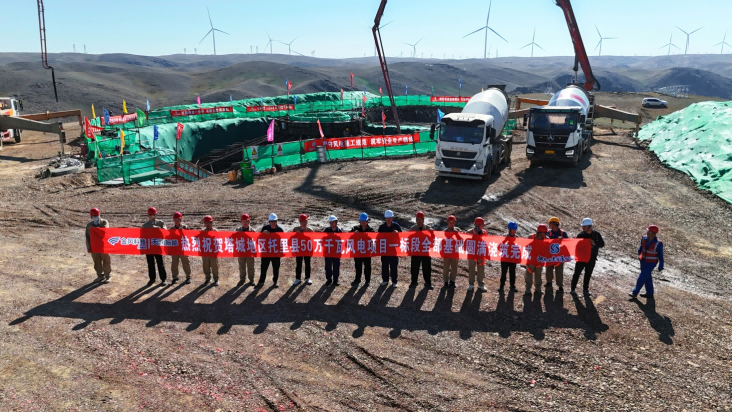

图片2(1)


全体建设者扎根一线、各司其职,抢抓大风间歇窗口期错峰作业,保障各工序高效衔接。此次一标段基础工程圆满收官,既验证了项目标准化施工管理水平,也积累了区域风电建设的实战经验,实现了施工进度、实体质量、内业资料的多重达标,为后续工程全面铺开奠定了坚实基础。

下一步,项目部将以基础完工为新起点,乘势而上全面转入风机吊装、配套设施施工等重点工序,严守质量安全底线,细化管控举措,全力推进项目早日全容量并网发电。
