筑牢工程根基,决胜开局之战 ——宁夏电投石嘴山热电项目烟囱基础浇筑顺利完成
发布时间:2026-05-26  浏览量:25次

2026年5月18日12时46分,随着最后一车混凝土精准平稳入模,宁夏电投石嘴山2×660MW超超临界热电联产项目烟囱基础大体积混凝土浇筑顺利完成。这一里程碑节点的顺利实现,标志着项目烟囱工程顺利完成地下基础施工,正式转入地上主体结构施工阶段,为后续烟囱筒壁标准化施工、工程高效推进筑牢了坚实的保障。

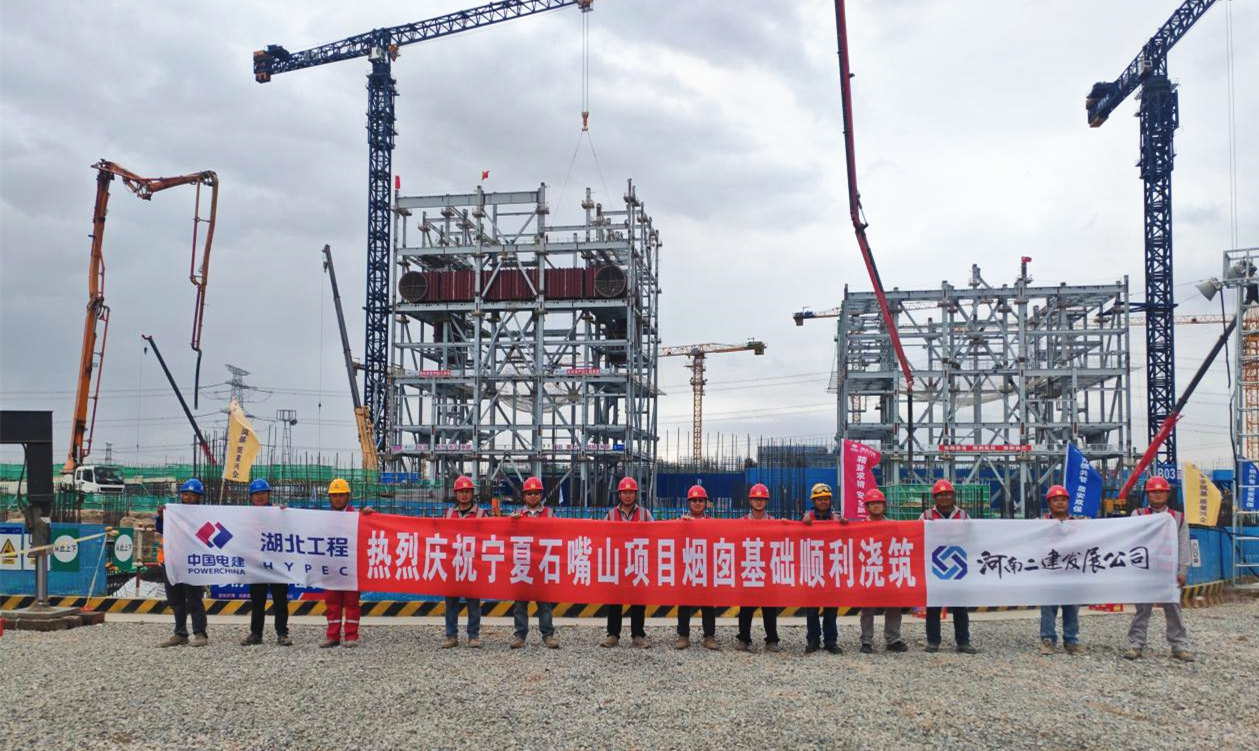

123

烟囱基础是烟囱工程的核心承重结构,更是整体构筑物的关键“压舱石”,具备体量大、整体性要求高、混凝土施工管控标准严苛等施工难点。

本次施工的基础底板半径18.2米、浇筑厚度2.9米,混凝土总方量约3020立方米。受超长半径、超厚底板结构影响,结合建设单位专项要求,项目在基础内部增设循环水冷却系统。针对大体积混凝土水化热管控难度大、连续浇筑周期长、现场统筹协调复杂等多重挑战,项目部提前谋划、周密部署,专项编制施工方案及应急处置预案,以科学的施工组织、精准的技术保障,为底板浇筑筑牢坚实基础。

施工筹备阶段,项目部前置筑牢质量安全防线,组织安全、质量、技术部门开展全员安全技术交底,明确施工标准与作业要求。同步对钢筋、模板、预埋件等关键隐蔽工程逐项验收,排查整改各类隐患。资源保障上,提前联动商混单位优化配比与供应节奏,统筹调配 3台主力泵车、2 台备用泵车及21台搅拌运输车,组建昼夜施工专班,保障混凝土连续浇筑不间断。施工全程实行24小时旁站值守管控,管理人员现场盯控,技术、试验人员实时监测混凝土各项性能指标,严控分层浇筑、振捣、养护等关键工艺。面对夜间施工、交叉作业等难题,全体人员昼夜奋战,历时 21小时顺利完成基础底板一次性整体浇筑,各项指标均符合规范标准。

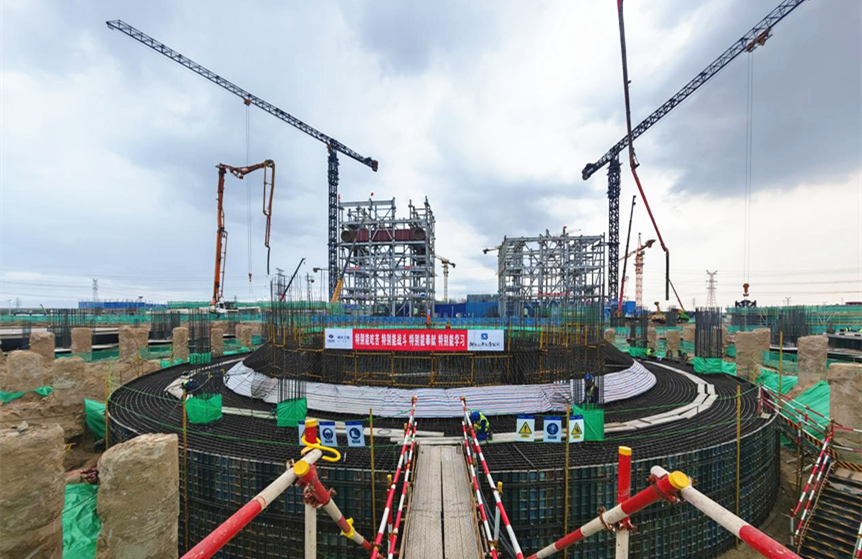

456

本次浇筑圆满收官,充分展现了项目部“特别能吃苦、特别能战斗、特别能奉献、特别能学习”的铁军作风,凝聚了公司统筹指导、多方协同、全员实干的强大合力。下一步,项目部将以此为契机,严守安全质量底线,细化过程管控、优化施工工艺,高效推进后续主体结构建设,全力保障项目提质提速,为区域能源保供、地方经济发展贡献力量。
